GESTIÓN DE INFORMACIÓN BIM

ISO 19650 y USIBD LOA: Cómo Reducir el Riesgo Contractual con Datos BIM Confiables

E
Por Equipo Loftiest
5 min de lectura14 sep 2026
ISO 19650 y USIBD LOA: Cómo Reducir el Riesgo Contractual con Datos BIM Confiables

Ficha Técnica

Reto

Modelos BIM entregados sin nivel de exactitud geométrica definido en contrato

Tecnología

Escaneo láser 3D + verificación bajo especificación LOA del USIBD, integrada al BEP conforme a ISO 19650 y NMX-C-527-1-ONNCCE-2017

Resultado

Trazabilidad contractual de la precisión del modelo y reducción de disputas por discrepancias modelo-obra

Por qué la precisión de un modelo BIM es una decisión de riesgo, no solo de diseño

Cuando un cliente o un director de proyecto revisa un modelo BIM, rara vez pregunta qué tan preciso es geométricamente respecto a la realidad construida, ni quién responde si esa precisión falla. Sin embargo, esa pregunta —normada, medible y exigible en contrato— es la que determina si un modelo sirve para coordinar instalaciones, para litigar un cambio de alcance o para planear una renovación sin sorpresas en obra.

Tres marcos normativos responden esa pregunta desde ángulos distintos: ISO 19650 organiza el proceso de gestión de información, NMX-C-527-1-ONNCCE-2017 lo adapta al contexto mexicano, y la especificación LOA del US Institute of Building Documentation (USIBD) cuantifica qué tan confiable es la geometría de un modelo frente a la realidad capturada.

ISO 19650: ordenar la información antes de modelar

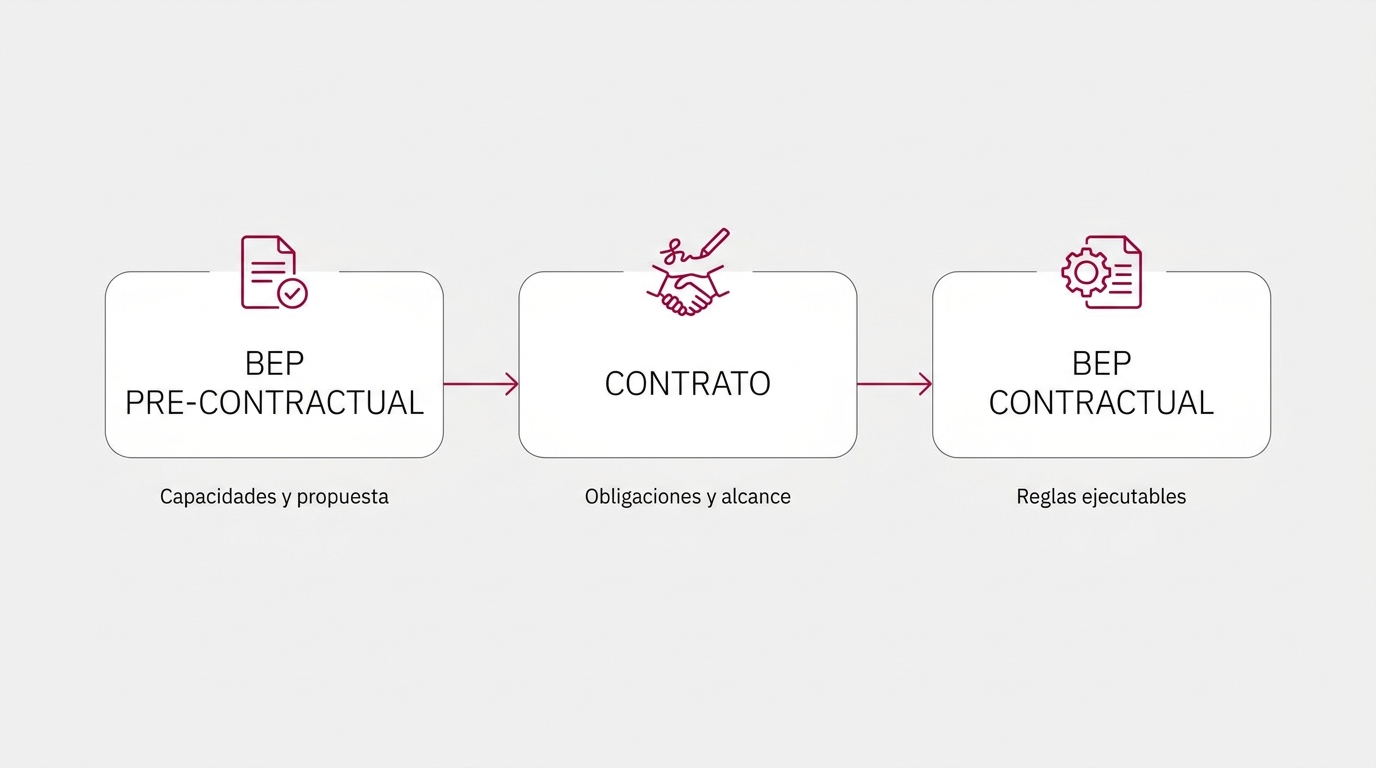

Los estados de un BEP y el enfoque de su contenidoLos estados de un BEP y el enfoque de su contenido

La serie ISO 19650 establece los principios y requisitos para la gestión de información a lo largo del ciclo de vida de un activo, ya sea edificación u obra civil (Espacio BIM). Su instrumento central es el Plan de Ejecución BIM (BEP), un documento vivo que fija reglas para el intercambio de información dentro de un Entorno Común de Datos (CDE) y define responsabilidades de cada actor del proyecto (CAMARCO). La norma distingue un BEP pre-contrato, más orientado a capacidades del proveedor, de un BEP post-contrato, que se convierte en el documento de referencia durante toda la ejecución. En marzo de 2026 se publicó además un borrador de revisión de estas partes para consulta pública, señal de que el estándar sigue evolucionando (Espacio BIM).

NMX-C-527-1-ONNCCE-2017: el equivalente mexicano

Para proyectos operados en México, la Norma Mexicana NMX-C-527-1-ONNCCE-2017 —con declaratoria de vigencia publicada en el Diario Oficial de la Federación el 12 de julio de 2017— establece las especificaciones para un Plan de Ejecución de proyectos que implementan modelado de información de construcción, aplicable a edificación e infraestructura, pública o privada, en cualquier etapa del ciclo de vida (DOF; ONNCCE). Exigir su cumplimiento en un contrato no es un formalismo: fija quién desarrolla el BEP, con qué contenido mínimo y bajo qué proceso de seguimiento.

USIBD LOA: la variable que casi nunca se contrata

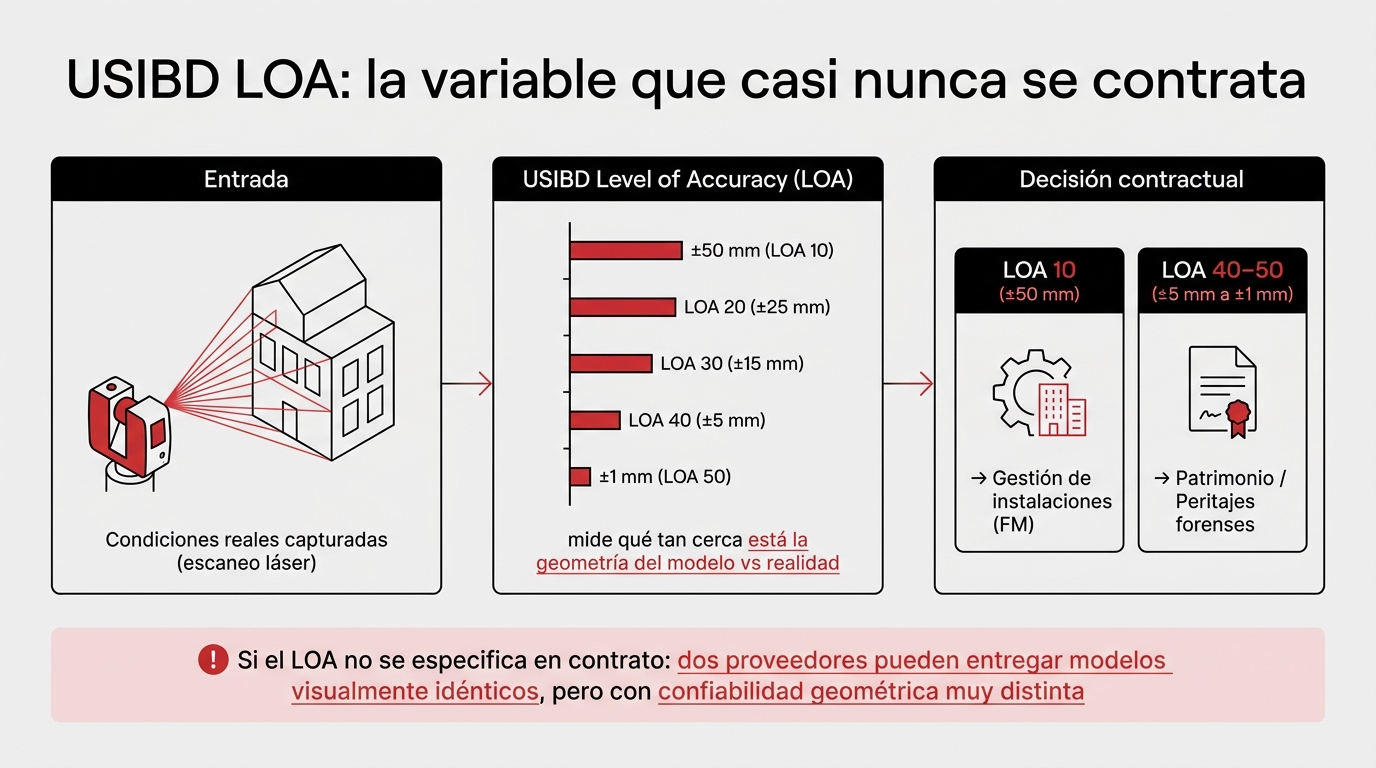

Aquí es donde la mayoría de los contratos BIM en México dejan un vacío. El Level of Accuracy (LOA) del USIBD mide qué tan cerca está la geometría de un modelo respecto a las condiciones reales capturadas —típicamente mediante escaneo láser—, con cinco niveles que van de tolerancias de 50 mm hasta 1 mm (USIBD; AEC Zone Global). Un modelo LOA 10 (±50 mm) es suficiente para un modelo de gestión de instalaciones; uno LOA 40 o 50 (±5 mm o ±1 mm) es indispensable para documentación patrimonial o peritajes forenses. Sin este dato explícito en el contrato, dos proveedores pueden entregar modelos visualmente idénticos con niveles de confiabilidad geométrica radicalmente distintos.

LOA: qué significa y por qué es una decisión contractualLOA: qué significa y por qué es una decisión contractual

LOIN y LOA no resuelven la misma pregunta

El Nivel de Necesidad de Información (LOIN, Level of Information Need), definido en la norma ISO 7817-1:2024 como el marco que desarrolla el concepto de necesidad de información de la serie ISO 19650, establece qué información —geométrica, alfanumérica y documental— debe entregarse para cada propósito, hito y actor del proyecto, sin decir nada sobre la fidelidad de esa información frente a la realidad construida (ISO 7817-1:2024; buildingSMART USA). Un elemento puede cumplir por completo su LOIN (geometría detallada de fabricación y todos sus atributos) y aun así estar mal ubicado si el LOA de la captura fue insuficiente. Confundir ambos conceptos en una propuesta técnica es la causa más común de disputas por "el modelo no coincide con la obra".

Qué exigir en el próximo contrato BIM

Antes de firmar, un director de proyecto debería pedir que el BEP especifique explícitamente: el LOIN por disciplina, hito y propósito (ISO 19650 / ISO 7817-1 / NMX-C-527), el LOA por elemento o zona crítica (USIBD), el método de captura y verificación, y el responsable contractual de cada entregable dentro del CDE.

Datos del Levantamiento / Proyecto

LOA 10 (±50 mm)Suficiente para modelos de gestión de instalaciones (FM)
LOA 40–50 (±5 mm a ±1 mm)Exigido en documentación patrimonial y peritajes
NMX-C-527-1-ONNCCE-2017Vigente desde 2017, aplicable a cualquier etapa del ciclo de vida del activo
Marzo 2026Borrador de revisión de ISO 19650 Partes 1 y 2 en consulta pública
